一、臨時用地的概念和范圍
《自然資源部關于規范臨時用地管理的通知》(自然資規〔2021〕2號,以下簡稱“2號文”)規定,“臨時用地是指建設項目施工、地質勘查等臨時使用,不修建永久性建(構)筑物,使用后可恢復的土地(通過復墾可恢復原地類或者達到可供利用狀態)”。
由此可知,臨時用地具有兩個特點:一是土地使用應具有臨時性和可恢復性;二是土地使用應與建設項目施工、地質勘查相關。按照“2號文”的精神,申請臨時用地原則上不限制用地類型(如耕地、林地、未利用地等),但使用后無法恢復到原地類或者復墾達不到可供利用狀態的,不能使用臨時用地。
風電光伏項目通常按照功能分區進行分類管理,進而確定采用何種方式辦理用地取得手續。住房和城鄉建設部、原國土資源部、原國家電力監管委員會已批準發布《電力工程項目建設用地指標(風電場)》(建標〔2011〕209號),自然資源部目前亦正在制定新版《光伏發電站工程項目用地控制指標》,上述技術類標準系結合實際用地情況、工程設計要求、標準圖冊和施工情況等研究制定,是風電光伏項目設計與準入、土地供應和審批、臨時用地合規的重要準則和基本尺度,也是開發建設單位、施工單位等市場主體應嚴格執行的制度規范。
對于風電項目臨時用地,《電力工程項目建設用地指標(風電場)》明確風電機組拼裝、安裝場用地,采用直埋電纜敷設方式的集電線路、施工期施工道路、施工臨時辦公生活設施、施工加工場、砂石料堆放場等均可申請臨時用地,不占用建設用地指標。
對于光伏項目臨時用地,由于原國土資源部2015年12月發布的《光伏發電站工程項目用地控制指標》已過5年有效期,自然資源部2022年12月發布的《光伏發電站工程項目用地控制指標》(報批稿)目前尚未發布正式文件,因此結合光伏項目用地特點以及臨時用地管理規定,可以基本確定施工期施工道路、采用直埋電纜敷設方式的集電線路以及與施工相關的辦公性生活用房、堆料場等可依法辦理臨時用地申請。

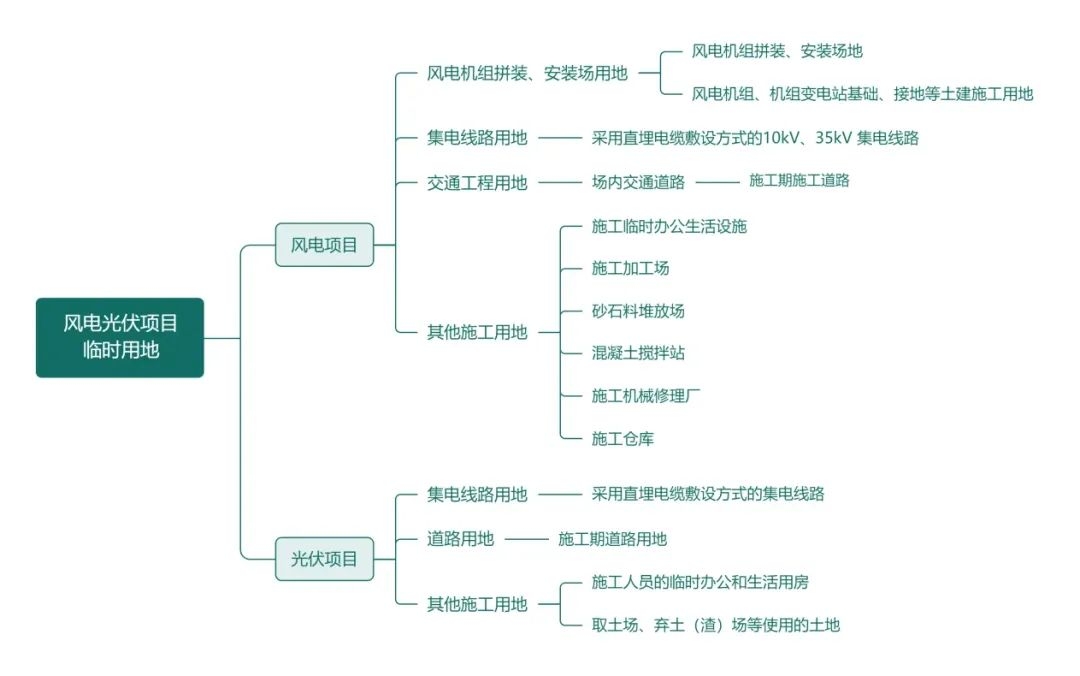

風電光伏項目臨時用地的具體范圍如下圖所示:
二、風電光伏項目使用臨時用地的合規要點
(一)依法辦理臨時用地審批
根據《土地管理法》第五十七條、《草原法》第四十條、《森林法實施條例》第十七條及“2號文”等相關規定,縣級以上人民政府自然資源主管部門負責臨時用地審批,該審批權不得下放或者委托給相關部門。特別地,如果臨時用地涉及占用耕地和永久基本農田的,應由市級或者市級以上自然資源主管部門負責審批;需要臨時占用林地的,應當經縣級以上人民政府林業主管部門批準;需要臨時占用草原的,應當經縣級以上人民政府草原行政主管部門審核同意;需要臨時占用濕地及自然保護地的,應當提交相關行政主管部門審核同意。
需要注意的是,實踐中風電光伏項目用地可能面臨自然資源部與林草局等其他部門對項目所涉土地類型認定不一的情形。對此,自然資源部、國家林業和草原局2023年4月發布《關于以第三次全國國土調查成果為基礎明確林地管理邊界 規范林地管理的通知》,作出以下關于臨時用地的規定:
一是“三調”確定為非林地,但實際情況已辦理“臨時使用林地”審批手續的,仍按照林地管理,臨時使用林地期滿后一年內,用地單位應當恢復植被和林業生產條件;
二是對于新發生的建設項目臨時使用林地、草地的,如果涉及林地、草地、耕地等地類混合,由受理部門(自然資源或林草主管部門)牽頭,分別依法辦理相關審批(審核)手續后,由受理部門統一出具批準文件。建設單位應在項目建設前獲取擬選址區域的最新土地數據,謹慎核對用地類型,再依法辦理審批手續。
此外,申請城市規劃區內的臨時用地的,在報批前,應當先經有關城市規劃行政主管部門同意。在城鎮開發邊界內使用臨時用地的,可以一并申請臨時建設用地規劃許可和臨時用地審批,具備條件的還可以同時申請臨時建設工程規劃許可,一并出具相關批準文件。
(二)在法定期限內使用臨時用地
《土地管理法》第五十七條規定,“臨時使用用地期限一般不超過二年”?!锻恋毓芾矸▽嵤l例》第二十條進一步明確,“建設周期較長的能源、交通、水利等基礎設施建設項目施工使用的臨時用地,期限不超過四年,法律、行政法規另有規定的除外”。同時,《草原法》第四十條、《森林法實施條例》第十七條規定,臨時占用林地、草原的期限為“不得”超過二年,占用期滿用地單位必須恢復草原植被或恢復林業生產條件。

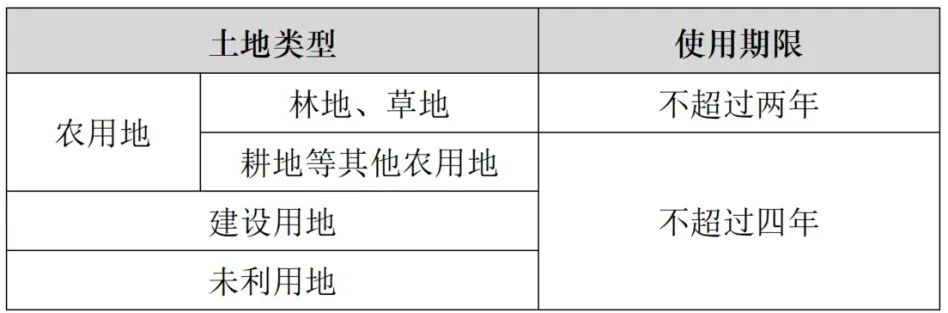

風電光伏項目屬于《土地管理法實施條例》中建設周期較長的能源建設項目,故適用臨時用地期限延長的特殊規定,但使用林地、草地的期限并未相應延長,使用期限仍不能超過兩年。企業應根據項目涉及的臨時用地土地類型,明確土地使用期限(如下圖所示),并辦理相應審批手續和延期手續。臨時用地使用期限,從批準之日起算。
(三)依照法定方式取得臨時用地
根據《土地管理法》第五十七條和“2號文”的規定,臨時用地申請人應當根據土地權屬,與權利人簽訂臨時使用土地合同。臨時用地為國有土地的,臨時用地申請人與該地塊土地使用權人簽訂合同,土地權屬不確定的,與縣(市)自然資源主管部門簽訂臨時使用土地合同;臨時用地為集體土地的,臨時用地申請人與該地塊所屬農村集體經濟組織、村民委員會簽訂合同。涉及承包土地(包括國家所有和集體所有)的,應當征得承包權人同意;涉及其他方式經營國有農用地的,應當征得經營權人同意。
臨時用地使用人應當在簽訂合同時與土地權利人明確臨時用地的地點、四至范圍、面積和現狀地類,以及臨時使用土地的用途、使用期限、土地復墾標準、補償費用和支付方式、違約責任,并按照合同的約定支付臨時使用土地補償費。臨時用地的補償費用一般包括土地補償費、青苗及地上附著物補償費,具體費用應當根據地上實際情況,參照相關補償標準,由臨時用地使用人與土地權利人協商確定。
(四)履行臨時占用耕地的復墾義務
基于合理利用土地和切實保護耕地的基本國策,我國對建設項目使用耕地設置了較為嚴格的要求,在臨時用地方面,賦予了土地使用人嚴格的土地復墾責任。建設單位應從以下幾個方面著手,把握臨時用地復墾的合規要求:
一般原則:“2號文”規定,臨時用地期滿后應當拆除臨時建(構)筑物,使用耕地的應當復墾為耕地,確保耕地面積不減少、質量不降低;使用未利用地的,對于符合條件的鼓勵復墾為耕地。
復墾主體:根據《土地復墾條例》,能源、交通、水利等基礎設施建設臨時占用所損毀的土地,應當按照“誰損毀,誰復墾”的原則,由土地復墾義務人(臨時用地使用人)負責復墾。土地復墾義務人應當按照土地復墾標準依法編制土地復墾方案【1】,并在辦理臨時用地申請時,一并報送土地復墾方案。
復墾要求:一是應當將土地復墾費用列入生產成本或者建設項目總投資,并與損毀土地所在地縣級自然資源主管部門在雙方約定的銀行建立土地復墾費用專門賬戶,按照土地復墾方案確定的資金數額,在項目動工前一個月內預存土地復墾費用【2】;
二是應當建立土地復墾質量控制制度,遵守土地復墾標準和環境保護標準,保護土壤質量與生態環境,避免污染土壤和地下水;
三是應當首先對擬損毀的耕地、林地、牧草地進行表土剝離,分層存放,分層回填,剝離的表土用于被損毀土地的復墾;
四是不得將重金屬污染物或者其他有毒有害物質用作回填或者充填材料;
五是應當于每年12月31日前向縣級以上國土資源主管部門報告當年的土地損毀情況、土地復墾費用使用情況以及土地復墾工程實施情況【3】;
六是對在生產建設活動中損毀的國有土地或者農民集體所有的土地,除負責復墾外,還應當向遭受損失的單位或者個人支付損失補償費。
復墾期限:土地復墾義務人應當自臨時用地期滿之日起一年內完成土地復墾,使其達到可供利用狀態,因氣候、災害等不可抗力因素影響復墾的,經批準可以適當延長復墾期限【4】。如果土地復墾義務人不復墾,或者復墾驗收中經整改仍不合格的,應當繳納土地復墾費,由有關自然資源主管部門代為組織復墾。
復墾驗收:土地復墾義務人應按照土地復墾方案的要求完成土地復墾任務,并向所在地縣級以上政府國土資源主管部門申請驗收,主管部門在接到驗收申請之日起60個工作日內完成驗收,如驗收合格,向土地復墾義務人出具驗收合格確認書;如驗收不合格,土地復墾義務人應根據書面整改意見進行整改,后重新申請驗收。
復墾激勵:土地復墾義務人如果在規定的期限內將生產建設活動損毀的土地復墾恢復原狀,可憑驗收合格確認書向所在地縣級自然資源主管部門申請退還已經繳納的耕地占用稅【5】。
監督管理:縣(市)自然資源主管部門依法監督臨時用地使用人履行復墾義務情況,對逾期不恢復種植條件、違反土地復墾規定的行為,責令限期改正,并依照法律法規的規定進行處罰。土地復墾義務人不依法履行土地復墾義務的,在申請新的建設用地時,有批準權的人民政府不予批準。
三、風電光伏項目使用臨時用地的合規風險及防范
(一)臨時用地申請主體不合規
“2號文”規定,臨時用地申請人應當準備必要材料以及土地復墾方案報告表,提交自然資源主管部門審核,但并未明確哪些主體可以作為臨時用地的申請人。經檢索地方性法律文件,各地主管部門對申請人范圍的規定不盡相同,為避免合規風險,建設單位應根據項目屬地具體規定,采取相應做法。

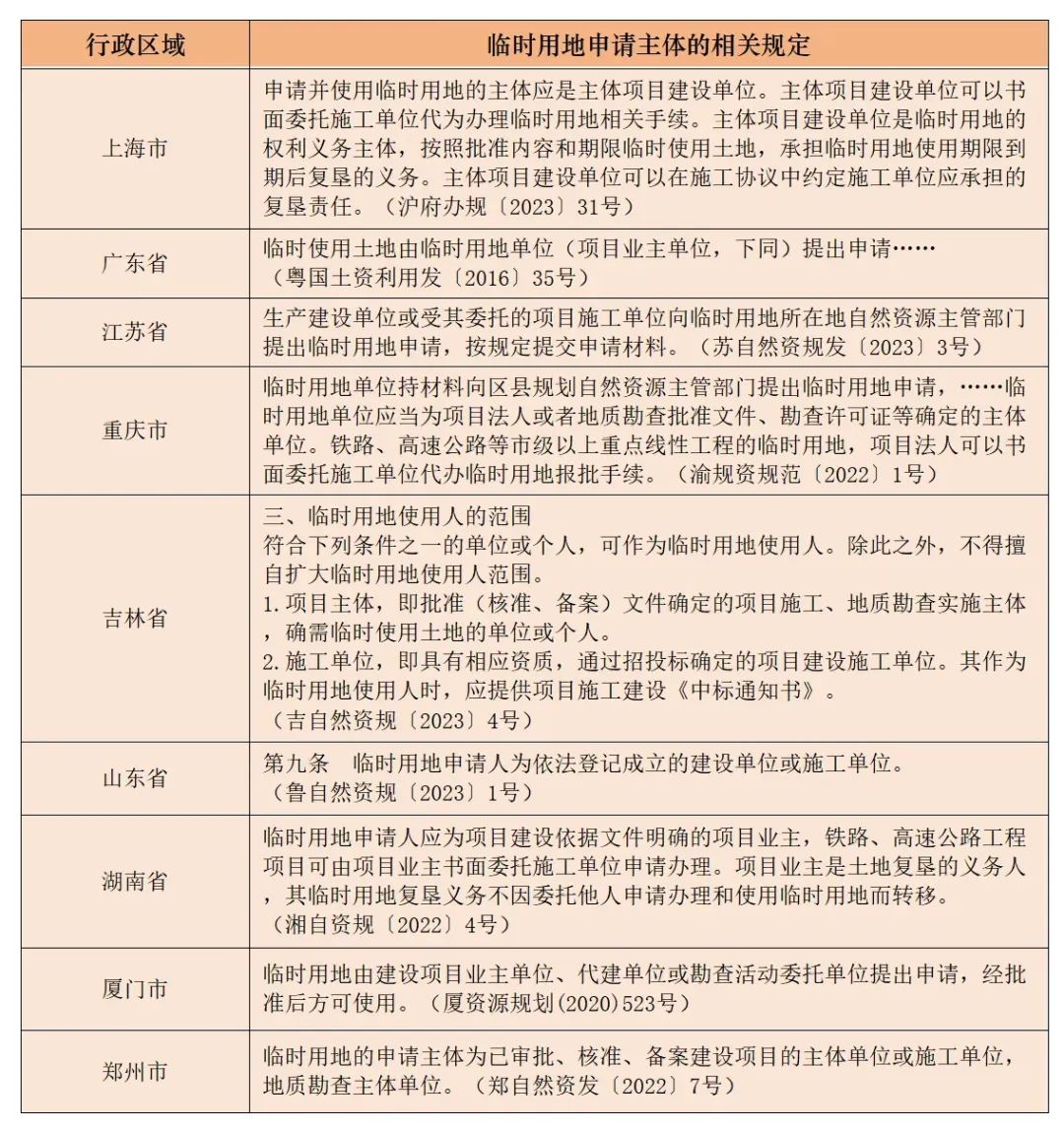

地方主管部門對臨時用地申請人資格的規定,有以下三種情形(詳見下圖):
一是臨時用地申請人是主體項目建設單位,建設單位作為臨時用地的權利義務主體,應當履行申請、報批義務,并按照批準內容和期限臨時使用土地。如廣東省、湖南省、重慶市等地均明確規定臨時用地申請人應為項目建設批準文件中明確的項目業主,除非鐵路、高速公路等重點線性工程的臨時用地,其余項目均不可委托其他單位辦理申請手續。
二是臨時用地申請人是主體項目建設單位或受其委托的相關單位。如上海市、江蘇省、吉林省、山東省等地準許主體項目建設單位書面委托施工單位代為辦理臨時用地相關手續,廈門市、鄭州市規定臨時用地由建設項目業主單位、施工單位或地質勘查單位提出申請。
三是臨時用地申請人的范圍并未明確規定,需要建設單位與當?shù)刈匀毁Y源主管部門致詢溝通后確認。例如河北省、四川省、廣西壯族自治區等地雖在“2號文”出臺后發布了地方性配套監管文件,但并未明確辦理臨時用地申請的適格主體,因此無法確定建設單位是否可以委托施工、勘查等相關單位辦理申請手續。為避免合規風險、提高效率,建設單位宜先行明確申請主體,再籌備申請材料等事宜。
(二)提交的申請材料不完備
根據“2號文”的規定,申請臨時用地應當提供臨時用地申請書、臨時使用土地合同、項目建設依據文件、土地復墾方案報告表、土地權屬材料、勘測定界材料、土地利用現狀照片及其他必要的材料。各地在“2號文”的基礎上依據地方項目審批流程和行政職能,增加了其他申請材料,建議臨時用地申請單位基于項目選址,根據屬地主管部門的要求準備申請材料,避免缺漏、重復。

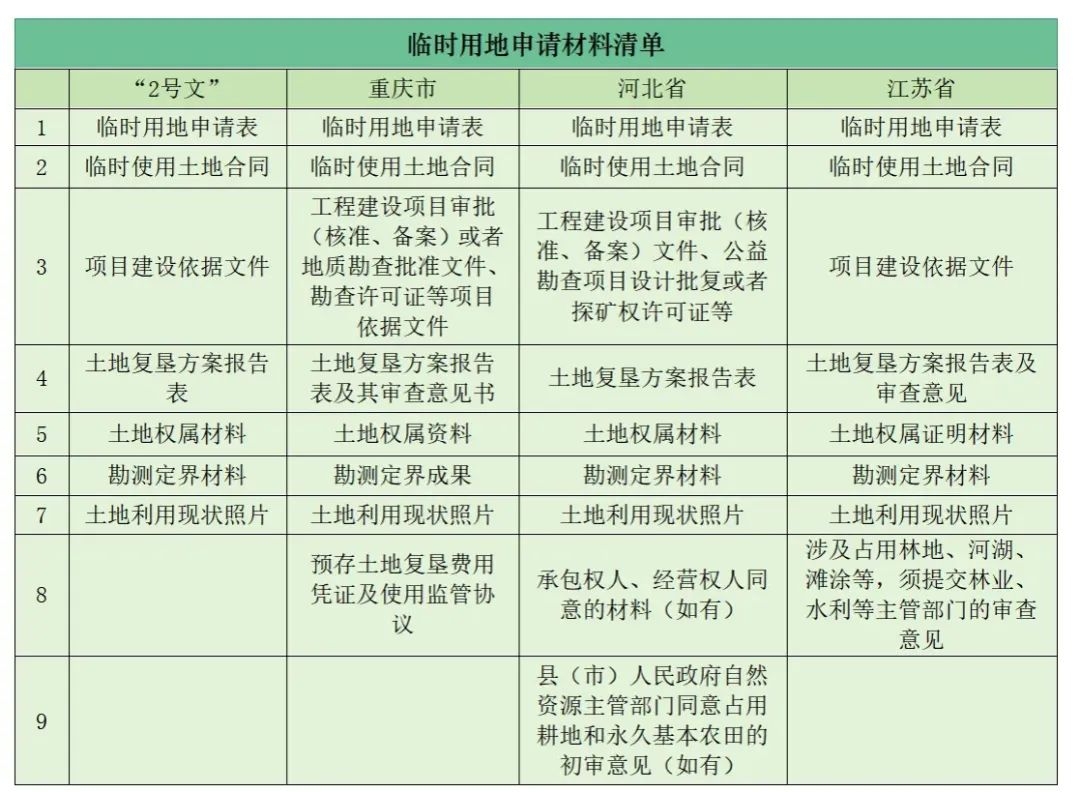

如下圖所示,除“2號文”要求提交的7項申請材料外,重慶市規劃和自然資源局在《關于規范臨時用地管理的通知》(渝規資規范〔2022〕1號)中規定用地單位還須提交“預存土地復墾費用及使用監管協議”;河北省自然資源廳印發的《河北省臨時用地管理辦法》(冀自然資規〔2022〕2號)中新增了兩項申請材料,一是臨時使用承包土地和其他方式經營的國有農用地的,提交征得承包權人、經營權人同意的材料;二是市轄區外申請臨時用地涉及占用耕地和永久基本農田的,提交縣(市)人民政府自然資源主管部門初審意見。江蘇省自然資源廳在《關于規范臨時用地管理的通知》(蘇自然資規發〔2023〕3號)中明確,涉及占用林地、河湖、灘涂等,還須提交林業、水利等主管部門的審查意見。其他省市有特殊規定的,亦應遵照執行。
(三)未按照規范的申請與審批流程辦理

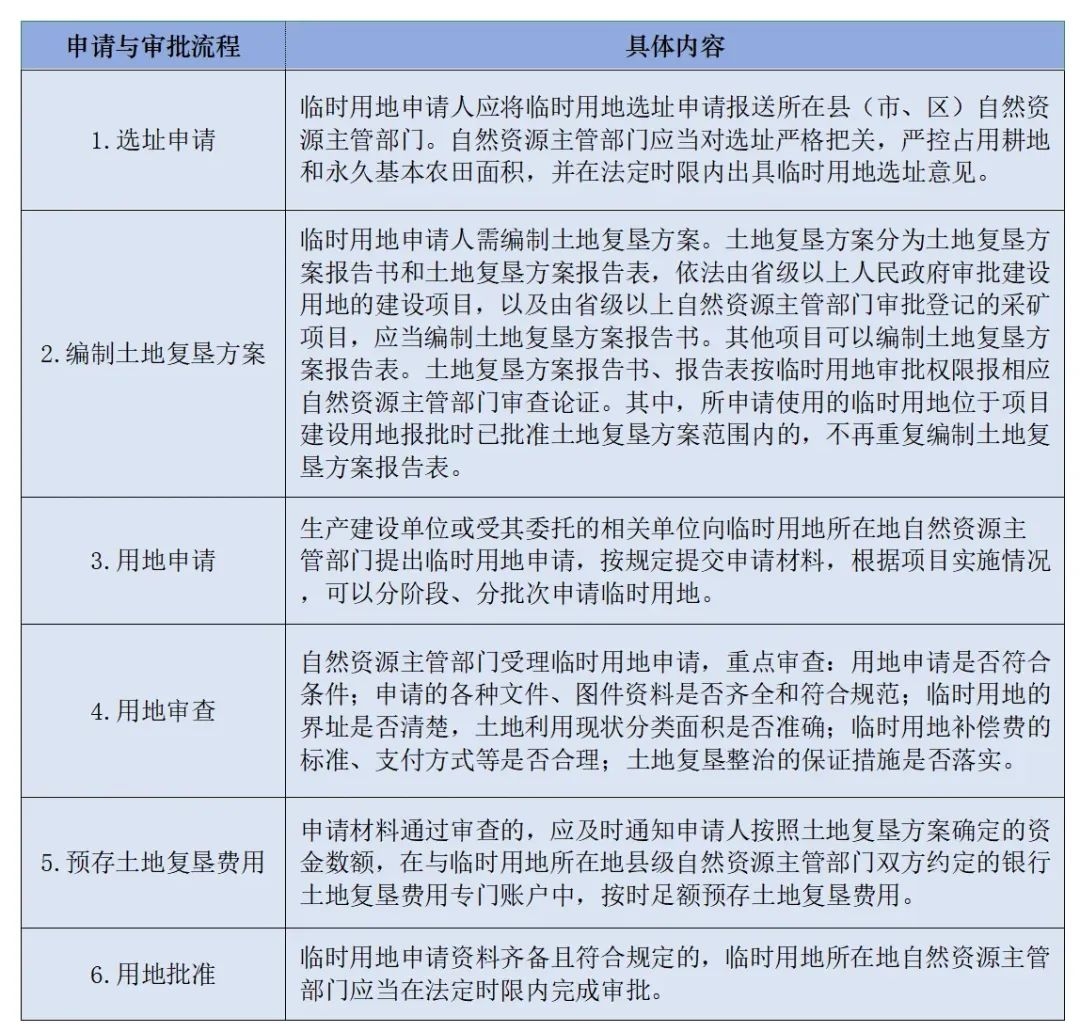

為規范和嚴格臨時用地管理,切實保護耕地,促進節約集約用地,各省人民政府或自然資源主管部門均發布規范性文件明確建設項目臨時用地申請和審批程序,經過檢索與對比,各地規定的差異主要體現在申請材料、預存土地復墾費用時間節點、審查時限等方面。在不考慮細微差異的情況下,下圖所示申請與審批流程,項目建設單位可予以參照、關注。
(四)不遵照項目屬地特別規定
根據“2號文”的規定,臨時用地審批通過后,臨時用地使用人應當按照批準的用途使用土地,不得超批準面積、超批準期限使用土地,不得轉讓、出租、抵押臨時用地。在用地使用期限屆滿前,如符合延長使用期限的法定情形,應及時申請辦理使用續期。 除前述規定外,部分地方性文件對臨時用地使用人提出了特別合規要求,項目建設單位應密切關注并遵照執行。以下僅列示部分地方性規定: 廣東省、攀枝花市、杭州市【6】:建設項目施工期間,建設單位應當將臨時用地批準文件公示于施工現場,包含建設單位及其法定代表人(或個人姓名)、批準文件的名稱和編號、用地面積、使用性質和使用期限等內容,以應對自然資源主管部門對臨時用地使用的監督檢查。 江蘇省:臨時用地使用過程中應當通過耕地耕作層土壤剝離及再利用等工程技術措施,減少對耕作層的破壞。要嚴格落實安全環保要求,加強土壤、地下水等資源環境管護。 河北?。号R時用地使用人經批準可延長復墾期限的,延期復墾,應當在復墾期限到期之前三個月內提出申請,延長期限原則上不超過一年。
注釋:
[1] 根據《土地復墾條例》的規定,土地復墾方案應當包括下列內容:項目概況和項目區土地利用狀況;損毀土地的分析預測和土地復墾的可行性評價;土地復墾的目標任務;土地復墾應當達到的質量要求和采取的措施;土地復墾工程和投資估(概)算;土地復墾費用的安排;土地復墾工作計劃與進度安排;國務院國土資源主管部門規定的其他內容。 [2] 關于土地復墾費用預存的相關規定,詳見《土地復墾條例》第十五條和《土地復墾條例實施辦法》第十六條至第十九條。 [3] 根據《土地復墾條例實施辦法(2019修正)》第二十二條,土地復墾義務履行情況,包括下列內容:(一)年度土地損毀情況,包括土地損毀方式、地類、位置、權屬、面積、程度等;(二)年度土地復墾費用預存、使用和管理等情況;(三)年度土地復墾實施情況,包括復墾地類、位置、面積、權屬、主要復墾措施、工程量等。 [4]關于復墾期限的延期規定,建議開發建設單位注意部分地區的特殊規定,如上海市政府在滬府辦規〔2023〕31號文件中規定,延長期限原則上不超過一年且不得再次延長;河北省自然資源廳在冀自然資規(2022)2號文件中規定,經原批準使用臨時用地的自然資源主管部門批準,可適當延長復墾期限,延長期限原則上不超過一年。 [5]根據《中華人民共和國耕地占用稅法》的規定,在中華人民共和國境內占用耕地建設建筑物、構筑物或者從事非農業建設的單位和個人,為耕地占用稅的納稅人,應當依法繳納耕地占用稅。納稅人因建設項目施工或者地質勘查臨時占用耕地,應當依照本法的規定繳納耕地占用稅。納稅人在批準臨時占用耕地期滿之日起一年內依法復墾,恢復種植條件的,全額退還已經繳納的耕地占用稅。 [6]詳見杭州市規劃和自然資源局2021年1月14日發布發《杭州市臨時用地管理實施細則(試行)》(征求意見稿)附件1。
